«ТРАСКО» доставила экскаваторы на Крайний Север России

2026
Другое
Перевозка крупногабаритных грузов

Проект

Компания «ТРАСКО» с успехом завершила масштабную логистическую операцию: два мощных экскаватора были доставлены из Забайкальска на удалённое месторождение: объект расположен в суровом районе недалеко от полюса холода Оймякон в Республике Саха, где экстремальные климатические условия и сложная дорожная обстановка делают любую перевозку настоящим испытанием.

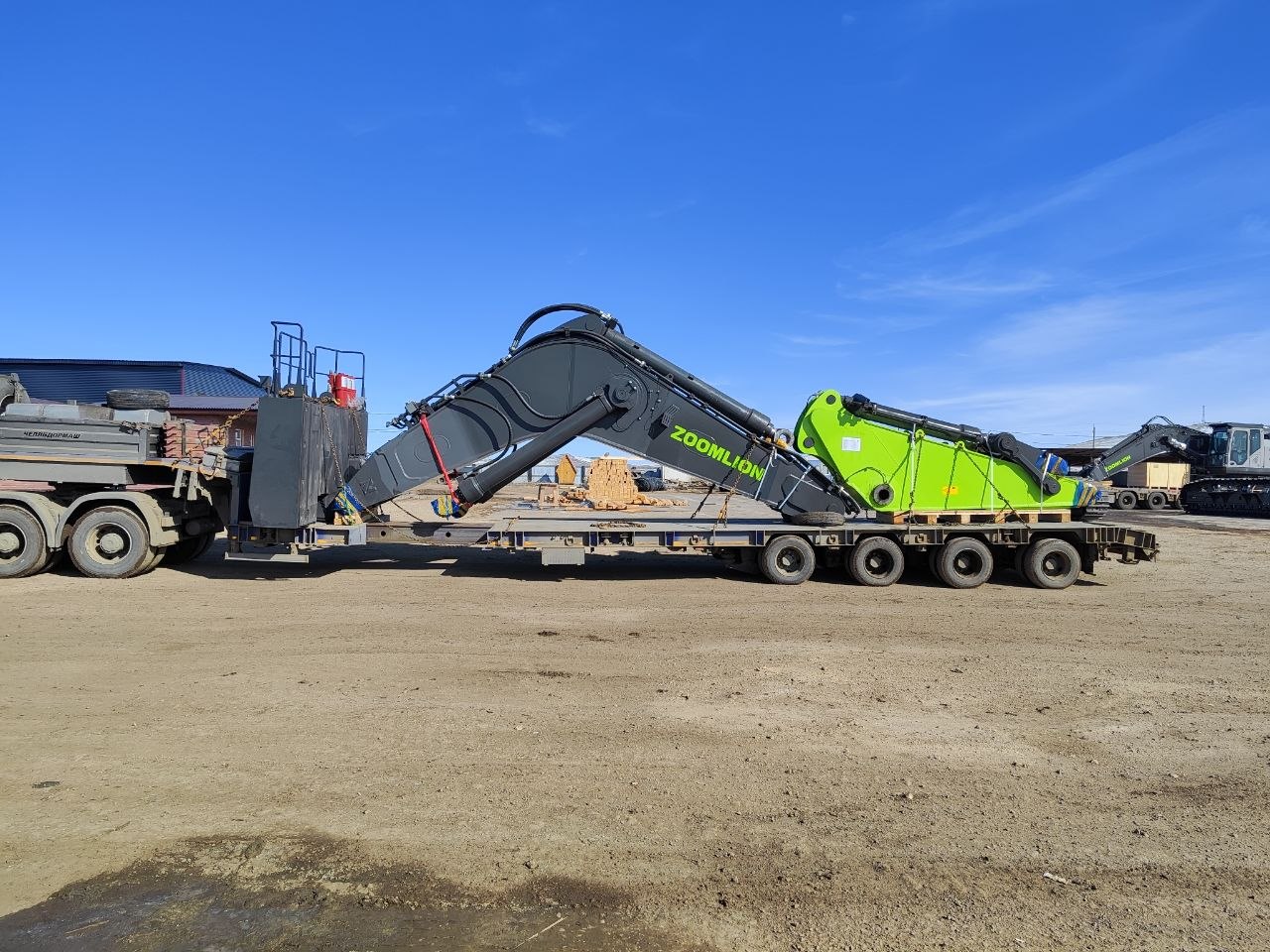

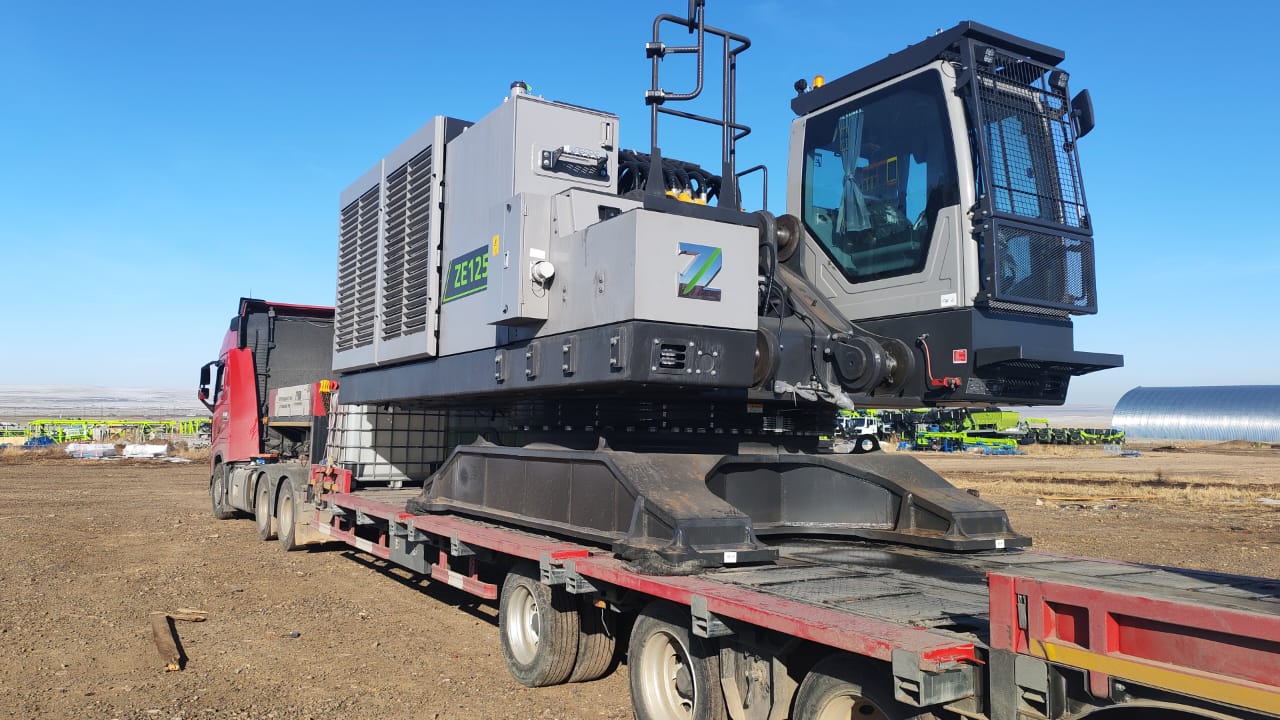

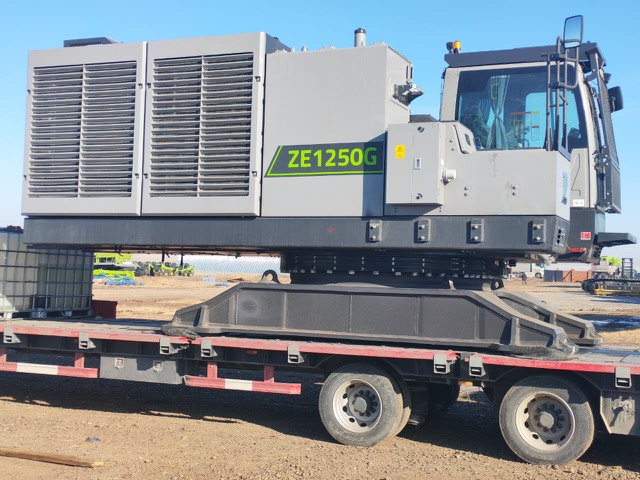

В рамках проекта предстояло перевезти две единицы спецтехники. Первый – экскаватор массой 41 тонна, его удалось транспортировать целиком на одном трале. Второй же был более массивный и весил около 100 тонн, и из-за внушительных габаритов его пришлось разобрать на три части. Особую сложность создавала перевозка одной из этих частей, так называемого «тела» экскаватора, оценённого в 70 млн рублей. Этот элемент требовал максимальной осторожности на всём пути следования: любое повреждение могло привести к серьёзным финансовым потерям и задержке запуска техники на месторождении.


Общая стоимость груза достигла 120 млн рублей, а суммарный вес составил 140 тонн. Для выполнения задачи команда «ТРАСКО» задействовала три трала и одну бортовую машину.

Маршрут оказался полон серьёзных препятствий. Первым критическим участком стала ледовая переправа в районе Хандыги. Её нужно было преодолеть до начала активного снеготаяния (по прогнозам, оно должно было начаться в первых числах апреля). Промедление означало бы закрытие переправы и срыв сроков поставки. Ещё один непростой этап ждал на финальном отрезке пути: 100‑километровый участок дороги от Усть‑Неры до месторождения. Дорога изобиловала выбоинами, острыми камнями и крутыми перепадами высоты. Что в конечном итоге стоило каждой машине по несколько испорченных колесных шин.


Сроки реализации проекта были предельно сжатыми. Тендер провели в начале марта, постановку техники под погрузку организовали оперативно с 18 по 23 марта, сразу после того, как груз был подготовлен к отправке. Главной задачей оставалось успеть доставить оборудование до закрытия ледовой переправы и начала активного таяния снегов. Команда справилась с этой задачей: выгрузка техники на месторождении была успешно завершена в период с 1 по 5 апреля.


Благодаря профессионализму специалистов красноярского филиала «ТРАСКО» и тщательно продуманной логистике дорогостоящее оборудование доставили в целости и сохранности, несмотря на экстремальные условия Крайнего Севера. Этот кейс наглядно подтверждает компетенции компании в организации перевозок негабаритных и тяжеловесных грузов в труднодоступные регионы России.
